ロープ高所作業の特別教育|作業計画・指揮者・点検【2026年版】
ロープ高所作業では特別教育だけでなく、事前調査と記録、9事項の作業計画、周知、作業指揮者、ロープ・保護具、毎作業日の開始前点検までを事業者が一体で管理します。
高所ガラス清掃などを受注するとき、教育修了だけを確認しても当日の安全条件は整いません。対象作業に該当するかを判定し、支持物、メインロープ等、切断防止、身体保持器具、墜落制止用器具、保護帽を計画します。現場の構造や気象条件を調査し、指揮者が作業計画に沿って開始前点検と中止判断を行える状態にします。
ロープ高所作業は、高さ2m以上で作業床の設置が困難な場所において、所定の昇降器具で身体を保持して行う作業で、40度未満の斜面作業を除きます。(労働安全衛生規則第36条第40号)
この記事では、対象判定、特別教育、ロープ等の措置、9事項の計画、指揮・点検を法令上の別要件として整理します。

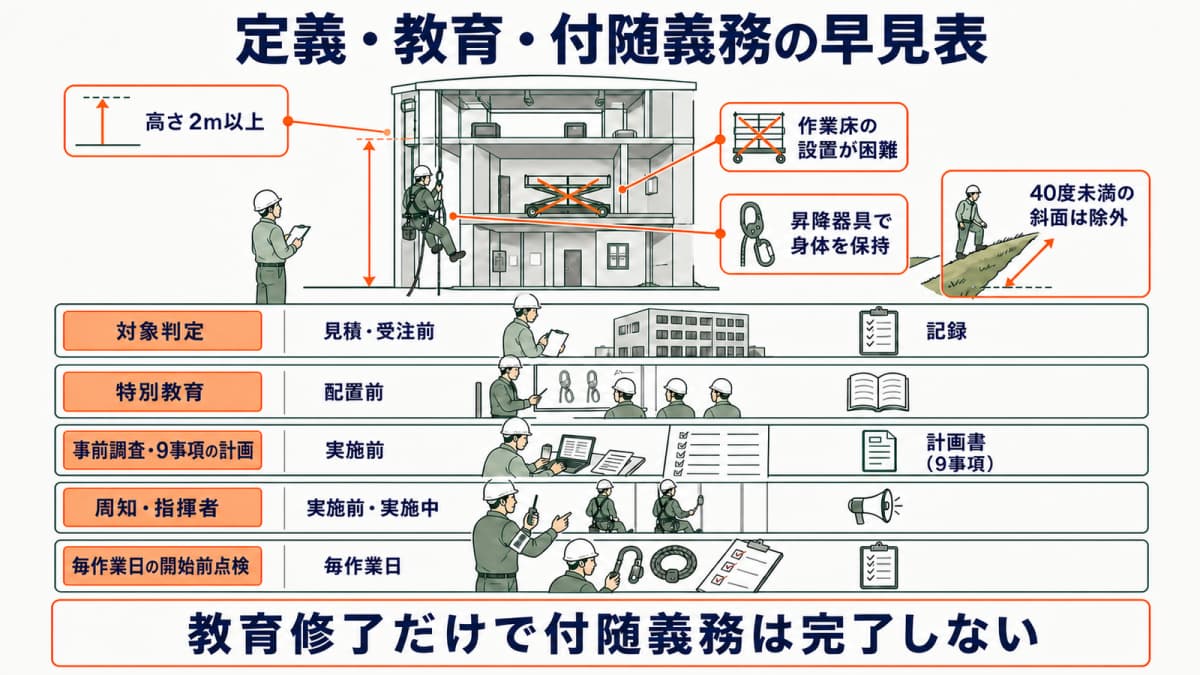

定義・教育・付随義務の早見表

作業が定義に該当するか確認する
労働安全衛生規則第36条第40号の定義では、高さ2m以上、作業床の設置が困難、昇降器具を用いて身体を保持するという条件を確認します。40度未満の斜面における作業はこの定義から除かれます。工法名や「ロープを使う」という事実だけで判定せず、見積・受注前に現場条件を記録します。
対象外であっても別の墜落・転落防止措置が不要になるわけではありません。足場、高所作業車、はしご等を使う案と比較し、作業床が設けられない理由、作業箇所の高さ、斜面条件、使用器具を調査記録へ残します。判断に迷う場合は、所轄の労働基準監督署や安全衛生の専門家へ具体条件を示して確認します。
特別教育と事業者義務を分ける
労働安全衛生法第59条第3項に基づき、危険または有害な業務へ労働者を就かせるときは特別教育が必要です。ロープ高所作業は施行規則第36条第40号の対象業務です。配置前に対象者、教育内容、実施日、講師、修了記録を確認します。
教育を終えていても、事前調査、作業計画、周知、指揮者選任、ロープ等の措置、保護具、開始前点検は別途必要です。次の表で実施時点と証跡を分けます。
| 法定要件 | 実施時点 | 主な責任者 | 残す証跡 |
|---|---|---|---|
| 対象判定 | 見積・受注前 | 事業者側確認者 | 高さ・作業床・器具・斜面条件 |
| 特別教育 | 配置前 | 事業者 | 教育記録 |
| 事前調査・計画 | 実施前 | 調査・計画担当 | 調査記録・9事項の計画 |
| 周知・指揮者 | 実施前・実施中 | 事業者・指揮者 | 周知・選任・指揮記録 |
| 開始前点検 | 毎作業日 | 当日担当 | 点検結果・異常時措置 |

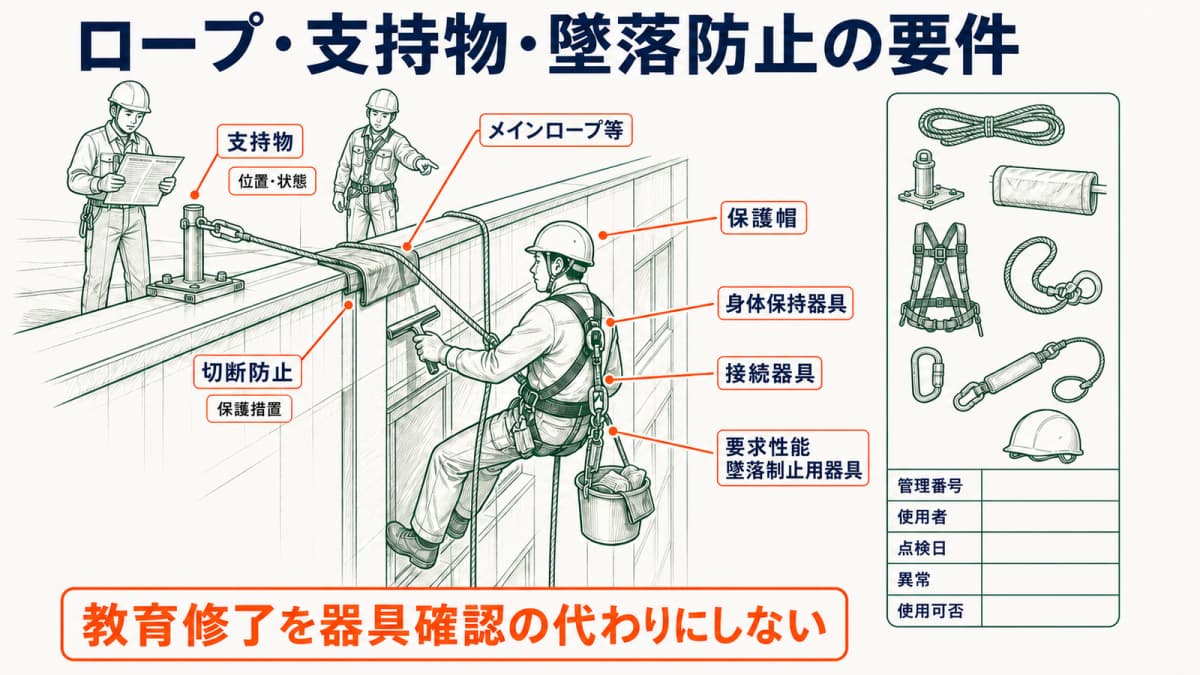

ロープ・支持物・墜落防止の要件

ライフラインと支持物を分ける
施行規則第539条の2・第539条の3に沿って、メインロープ等の構成、支持物、切断のおそれがある箇所の保護、作業者の接続を計画します。ロープを固定する支持物は、建物図面や現地調査で位置・状態を確認します。同じ支持点へ安易にまとめず、法令と自社手順に基づく構成を図示します。
現場の縁、鋭利部、熱源、薬剤、可動設備など、切断・損傷につながる条件を洗い出します。保護措置の種類、設置担当、確認者を作業計画に記載し、現地で変更があれば指揮者へ報告します。写真だけで強度を推定せず、確認資料と判断者を残します。
切断防止・器具・保護帽を確認する
同規則第539条の7は要求性能墜落制止用器具、第539条の8は保護帽に関する措置を定めています。身体保持器具、接続器具、墜落制止用器具、保護帽は、名称だけでなく使用状態、適合、点検結果を確認します。教育修了を器具確認の代わりにしません。
器具一覧には管理番号、使用者、点検日、異常、使用可否を置きます。廃棄・交換の判断はメーカー情報と自社の安全基準に従い、現場で補修して使用を継続しません。作業開始後もロープの擦れや支持物の変化を指揮者が監視できる体制にします。

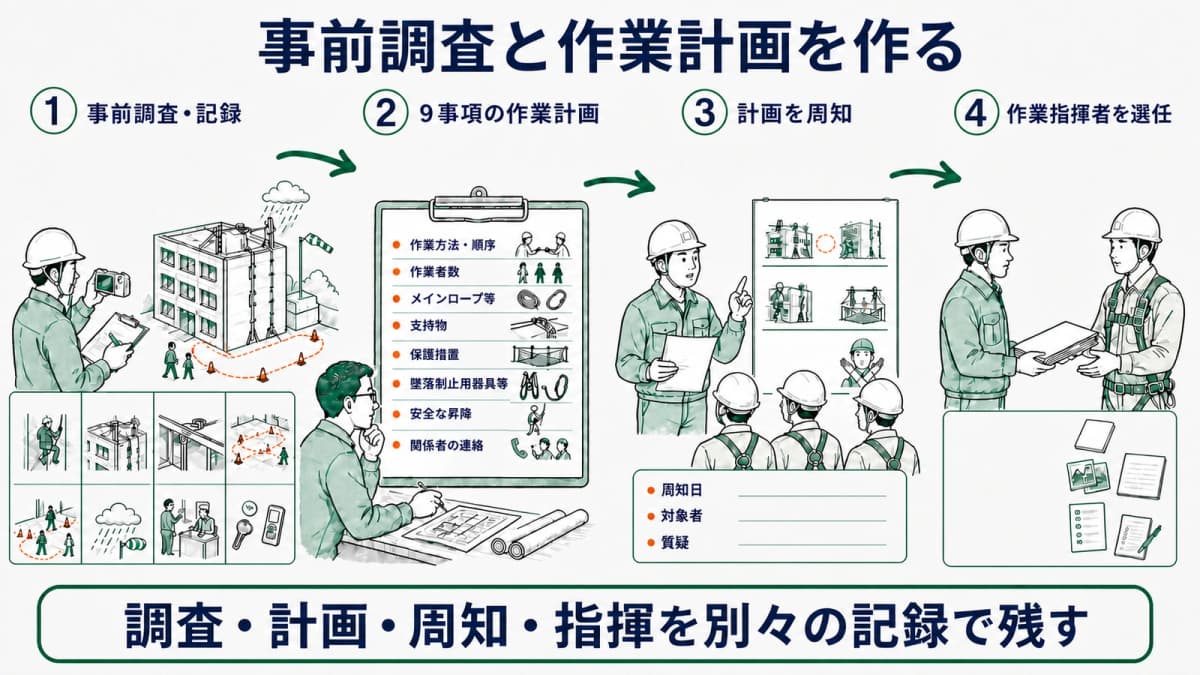

事前調査と作業計画を作る

事前調査と9事項の計画を作る
施行規則第539条の4は事前調査と記録、第539条の5は作業計画を定めています。計画には作業方法・順序、作業者数、メインロープ等、支持物、保護措置、墜落制止用器具等、安全な昇降、関係者の連絡など、条文の9事項を漏れなく確認します。自社の様式名が異なっても、項目の対応表を持ちます。
事前調査では作業箇所、建物構造、支持物、落下範囲、第三者動線、立入禁止、気象、入館・鍵、緊急時のアクセスを確認します。調査写真には位置を付け、当日の状況と違う場合の中止・再計画条件を決めます。見積時の調査と実施直前の確認を区別します。
指揮者を選任し計画を周知する
作業計画は作業者へ周知し、施行規則第539条の6に基づく作業指揮者を選任します。周知日、対象者、変更点、質疑を記録し、署名だけで理解確認を終えません。外国人作業者などがいる場合は、理解できる方法で危険箇所と中止合図を伝えます。
指揮者には計画、調査記録、連絡先、当日の点検表を渡します。集合・移動の運用は清掃会社のアルコールチェック記録や直行直帰・現場間移動の判断とも整合させ、早朝でも責任者への連絡が切れないようにします。
物件ごとの入館・鍵・作業場所と、当日の写真付き報告を結ぶなら、ビルメンHUBの機能で物件マスタと作業報告を確認できます。

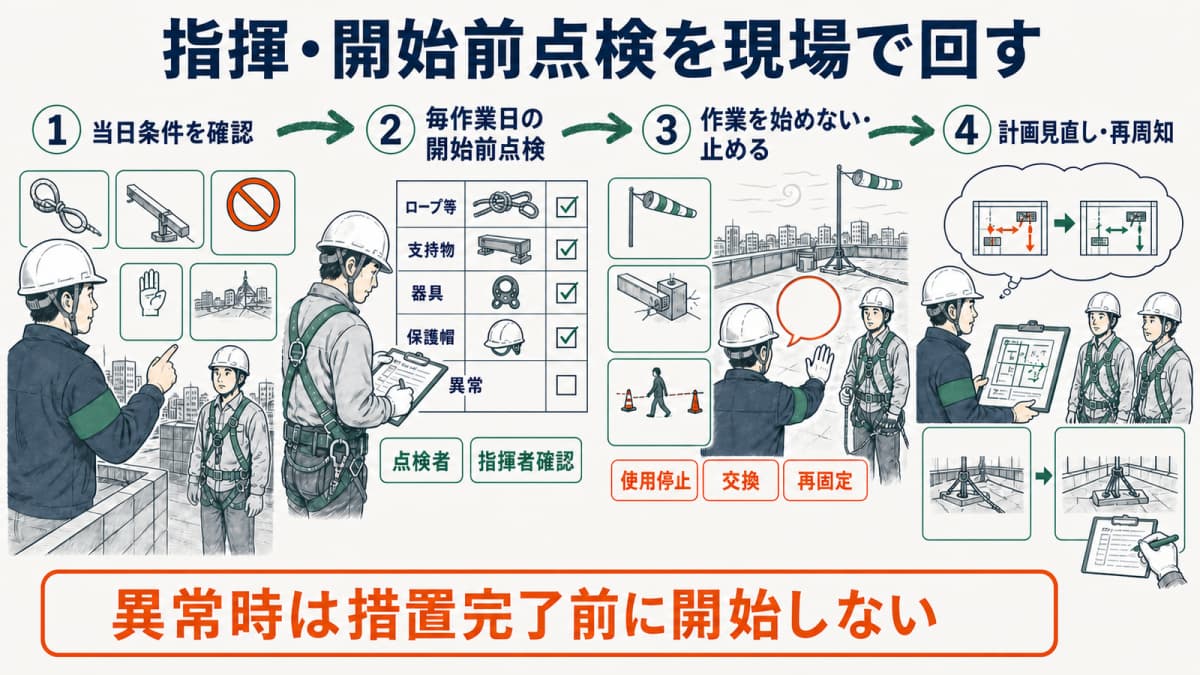

指揮・開始前点検を現場で回す

作業指揮者を選任する
作業指揮者は、作業計画に基づいて作業を指揮し、作業者、ロープ、支持物、立入禁止、合図、周辺状況を確認します。名簿に氏名を載せるだけでなく、当日の権限、作業中止、再開判断、緊急連絡を明確にします。指揮者が持ち場を離れる場合の引継ぎも事前に決めます。
現場条件が計画と異なる、支持物に異常がある、強風等で安全が保てない、第三者動線を隔離できない場合は、作業を始めない・止める基準を適用します。納期を理由に現場判断だけで工法を変えず、再調査と計画変更、再周知を行います。
毎作業日の開始前点検を残す
施行規則第539条の9は、ロープ高所作業を行うとき、毎作業日の開始前に所定事項を点検するよう定めています。点検日、作業箇所、ロープ等、支持物、器具、保護帽、異常、措置、点検者、指揮者確認を記録します。複数日にわたる作業で初日だけ点検して終えません。
点検異常は使用停止、交換、再固定、計画見直しへつなげ、措置完了前に開始しません。点検表と当日の作業写真、気象・現場変更を同じ作業IDへ結び付けます。この運用表は法令要件と現場証跡をつなぐ編集上の整理で、個別現場の安全を自動保証するものではありません。

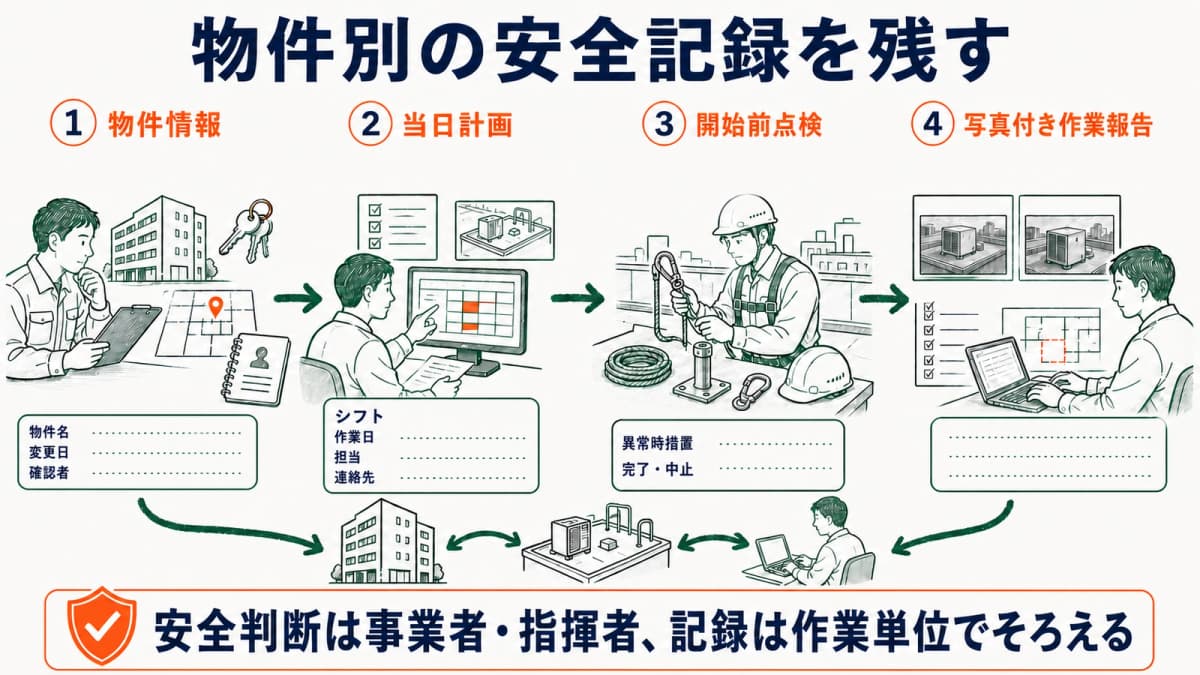

ビルメンHUBで物件別の安全証跡を残す

鍵・入館・作業場所を物件へ置く
ビルメンHUBでは、取引先・物件を軸に入館手順、鍵、作業場所、顧客連絡先を整理できます。確認済みの計画と現場情報を担当者が参照し、シフトへ作業者を割り当てます。支持物の強度や安全可否を自動判定する機能ではありません。
物件情報が変わった場合は、旧情報を上書きせず変更日と確認者を残します。高所作業の計画書そのものは自社の安全管理手順で作成し、物件名・作業日・担当を一致させます。
計画・点検・写真を作業報告へ残す
現場では開始前点検の結果、異常時措置、作業前後の写真、完了・中止を作業報告へ残せます。報告を物件と作業へひも付ければ、調査、計画、周知、当日点検の証跡を追いやすくなります。専用安全装置や自動安全判定としては扱いません。
ビルメンHUBなら、物件、シフト、写真付き作業報告を同じ軸で管理できます。法令要件の確認と現場の安全判断は事業者・指揮者が行い、システムは確認済み情報と実施記録をそろえる基盤として使います。
よくある質問
フルハーネスを使えば特別教育は不要ですか?
不要にはなりません。労働安全衛生法第59条第3項に基づく特別教育と、労働安全衛生規則第539条の7の要求性能墜落制止用器具は別の要件です。対象作業かを定義で判定し、必要な教育と器具をそれぞれ満たします。
40度未満の斜面作業もロープ高所作業ですか?
労働安全衛生規則第36条第40号の定義では、40度未満の斜面における作業は除かれます。ただし、別の安全要件がなくなるという意味ではありません。
作業指揮者を選ぶだけで計画は不要ですか?
不要にはなりません。労働安全衛生規則第539条の4〜第539条の6では、事前調査・記録、作業計画、労働者への周知、作業指揮者の選任を別々に定めています。
高所作業車の講習もこの記事で扱いますか?
主題にしません。高所作業車には別の要件確認が必要であり、この記事はロープ高所作業へ限定します。
まとめ|教育・計画・指揮・点検を一体で回す
ロープ高所作業は高さ2m以上等の定義を確認し、特別教育だけで終えません。ロープ・支持物・保護具、事前調査、9事項の計画、周知、指揮者、毎作業日の開始前点検を別々に満たし、物件と作業日から証跡を追える状態にしてください。
物件情報、当日の点検、写真付き報告を作業単位で追える状態にしませんか。ビルメンHUBは、物件マスタ、シフト、写真付き作業報告を一つの流れへつなぎます。
