老朽化したビル設備の管理術|30年超物件の優先順位付けと長期修繕計画への接続【2026年版】
お役立ち情報

老朽化したビル設備の管理術|30年超物件の優先順位付けと長期修繕計画への接続【2026年版】

ビルメンHUB編集部
2026年5月4日20分で読める

老朽化したビル設備の管理とは、給排水・電気・空調・消防・昇降機の5領域で発生する経年劣化サインを早期検知し、緊急度×影響度のマトリクスで優先順位付けし、日常巡回データを長期修繕計画に接続することで、突発故障による事業停止リスクを最小化する一連の取り組みです。

「30年を超えた物件で異常が頻発するようになった」「設備更新を提案しても費用面でオーナーの判断が進まない」「長期修繕計画の根拠データが不足している」――30年超物件が増えるなか、ビルメン現場担当が直面する設備老朽化の悩みは年々深まっています。

本記事では、設備老朽化対応を (1)老朽化サインの早見表、(2)優先順位付けマトリクス、(3)長期修繕計画への接続 の3つの軸で整理し、ビルメン現場担当・設備管理担当の視点で実務的な対応術を解説します。国土交通省 官庁営繕の長寿命化指針や、設備管理概論の設備管理とはを補完する、老朽化テーマ深掘りCluster記事です。

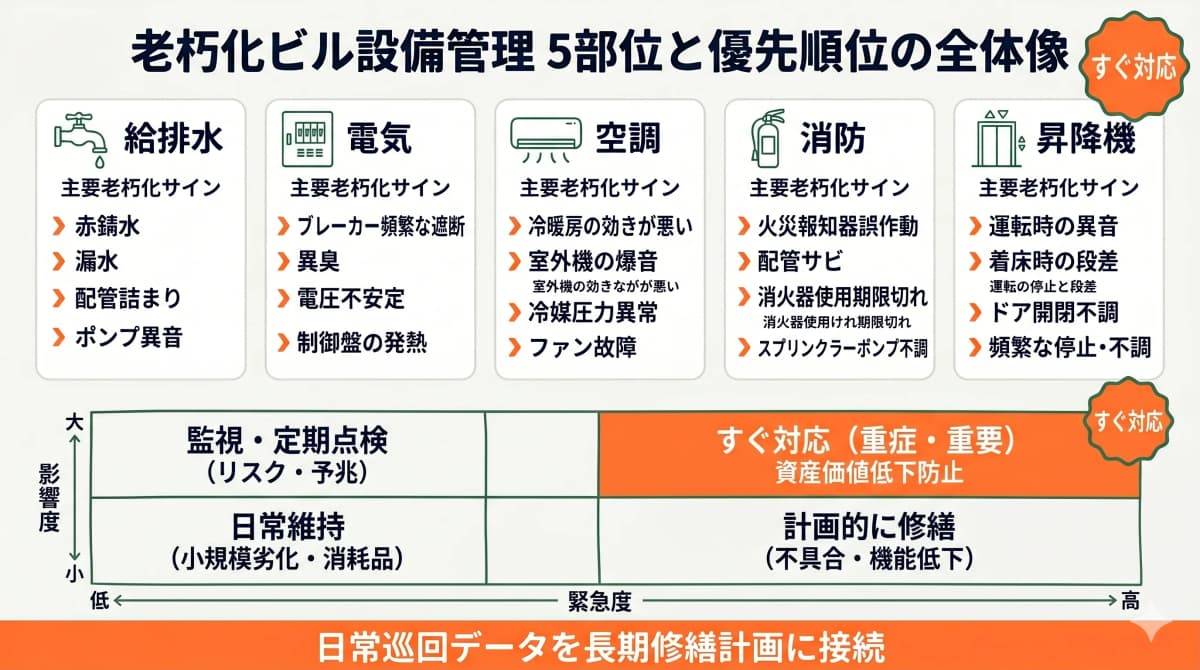

老朽化したビル設備の管理術 5部位の老朽化サインと優先順位付けマトリクスを示す全体図
老朽化したビル設備の管理術 5部位の老朽化サインと優先順位付けマトリクスを示す全体図

老朽化したビル設備が放置されるとどうなるか

設備5部位の老朽化サインと緊急度・想定リスク早見表

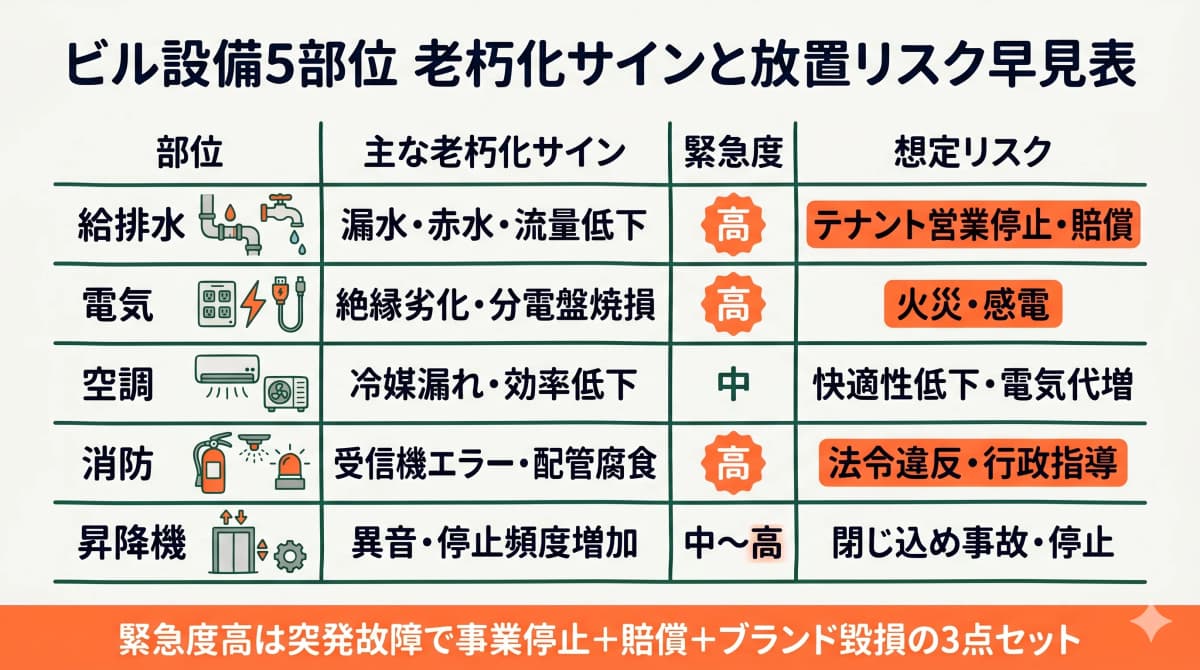

設備5部位の老朽化サインと緊急度・想定リスク早見表

老朽化対応の優先度を経営層に説明する際、最初に共有すべきは「放置した場合に何が起きるか」です。

部位×サイン×緊急度×想定リスク早見表

部位主な老朽化サイン緊急度想定リスク
給排水漏水・赤水・流量低下テナント営業停止、賠償
電気絶縁劣化、分電盤焼損火災、感電
空調冷媒漏れ、効率低下快適性低下、電気代増
消防受信機エラー、配管腐食法令違反、行政指導
昇降機異音、停止頻度増加中〜高閉じ込め事故、停止

「緊急度 高」の項目は、放置すると 突発故障による事業停止+賠償+ブランド毀損 の3点セットで経営影響が出ます。

突発故障による事業停止リスク

商業施設・医療施設・教育施設では、給排水・電気・空調の突発故障で営業停止になることがあります。1日の事業停止損失は数百万〜数千万円規模になることもあり、設備投資との比較では明らかに予防保全が有利です。

賠償・行政指導リスク

法定点検の対象設備(消防・電気・建築基準法12条点検対象)で異常が発生し、それが既知のサインを放置した結果だと判明すると、賠償責任・行政指導の対象になることがあります。法定点検の種類と頻度はビルの法定点検一覧で扱っています。

修繕コストの「想定外膨張」

老朽化サインを早期に検知できれば、部品交換だけで済む修繕が、放置すると周辺機器への波及損傷で全系統更新になります。修繕コストが当初想定の3〜5倍に膨らむのは、この波及損傷が原因です。

ビル設備の老朽化サイン早見表(5部位×3段階)

設備老朽化のサインは、(1)初期兆候、(2)進行段階、(3)危険段階の3段階で進行します。早期検知のためには、初期兆候の段階で見逃さないことが重要です。

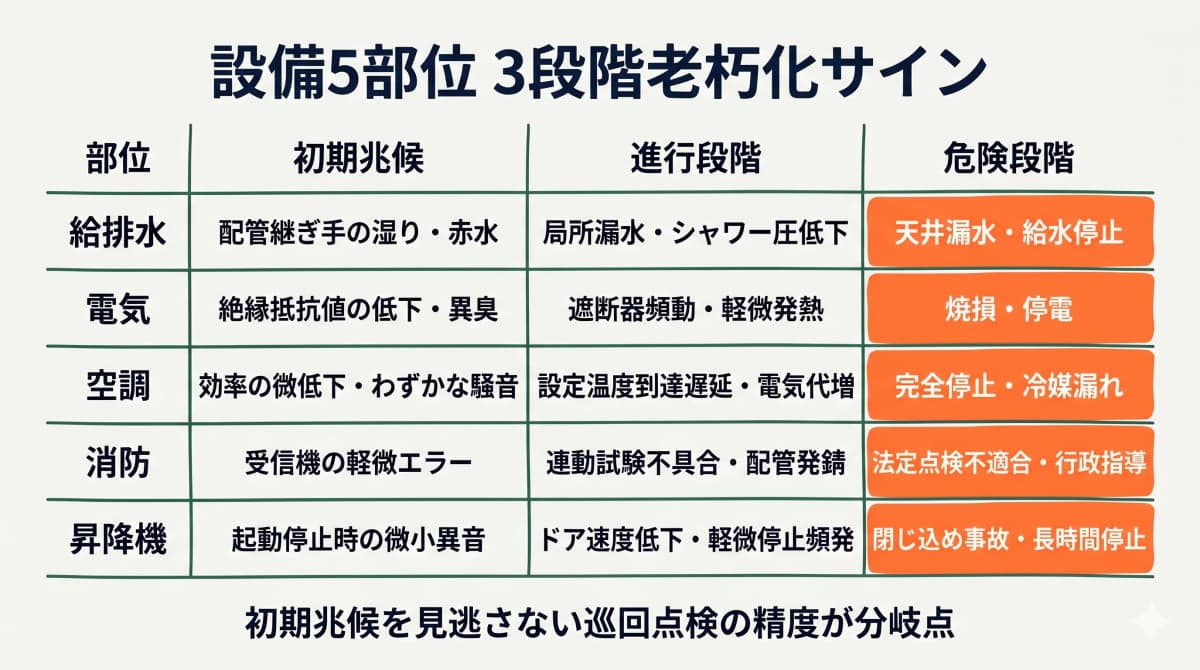

ビル設備5部位の3段階老朽化サインと検知ポイントを示す図
ビル設備5部位の3段階老朽化サインと検知ポイントを示す図

給排水(漏水・赤水・流量低下)

  • 初期兆候: 配管継ぎ手の湿り、赤水(朝一の水道水が茶色い)
  • 進行段階: 局所的な漏水、シャワー圧低下
  • 危険段階: 天井からの漏水、給水停止

赤水は給水管内部の腐食サインで、配管全体の更新時期を予告します。発見から本格漏水までは数か月〜数年単位の幅があるため、計画的な更新判断のリードタイムを取れます。

電気(絶縁劣化・分電盤焼損)

  • 初期兆候: 絶縁抵抗値の経年低下、分電盤の異臭
  • 進行段階: 遮断器の頻繁な動作、軽微な発熱
  • 危険段階: 焼損、停電

絶縁抵抗測定は法定点検(電気設備)の対象項目で、毎年実施されます。年次測定値の経年推移を記録することで、劣化曲線を予測できます。

空調(冷媒漏れ・効率低下・騒音)

  • 初期兆候: 冷暖房効率の微低下、わずかな騒音
  • 進行段階: 設定温度に達するまでの時間延長、電気代増加
  • 危険段階: 完全停止、冷媒漏れによる環境影響

空調は他設備と比べて快適性への影響が直接的で、テナントからのクレームで顕在化することが多い分野です。電気代の経年推移と快適性アンケートの両面でモニタリングします。

消防(受信機エラー・配管腐食)

  • 初期兆候: 受信機の軽微エラー表示
  • 進行段階: 連動試験での不具合、配管の発錆
  • 危険段階: 法定点検不適合、行政指導

消防設備は法定点検対象で、不適合が顕在化すると行政指導の対象になります。早期更新は法令遵守上の必須投資です。

昇降機(異音・速度低下)

  • 初期兆候: 起動・停止時の微小異音
  • 進行段階: ドア開閉速度の低下、頻繁な軽微停止
  • 危険段階: 閉じ込め事故、長時間停止

昇降機は閉じ込め事故が発生すると人的被害+強い風評影響が出ます。月次保守業者の報告書と日常点検記録の両面で兆候を捉えます。

優先順位付けマトリクス(緊急度×影響度)

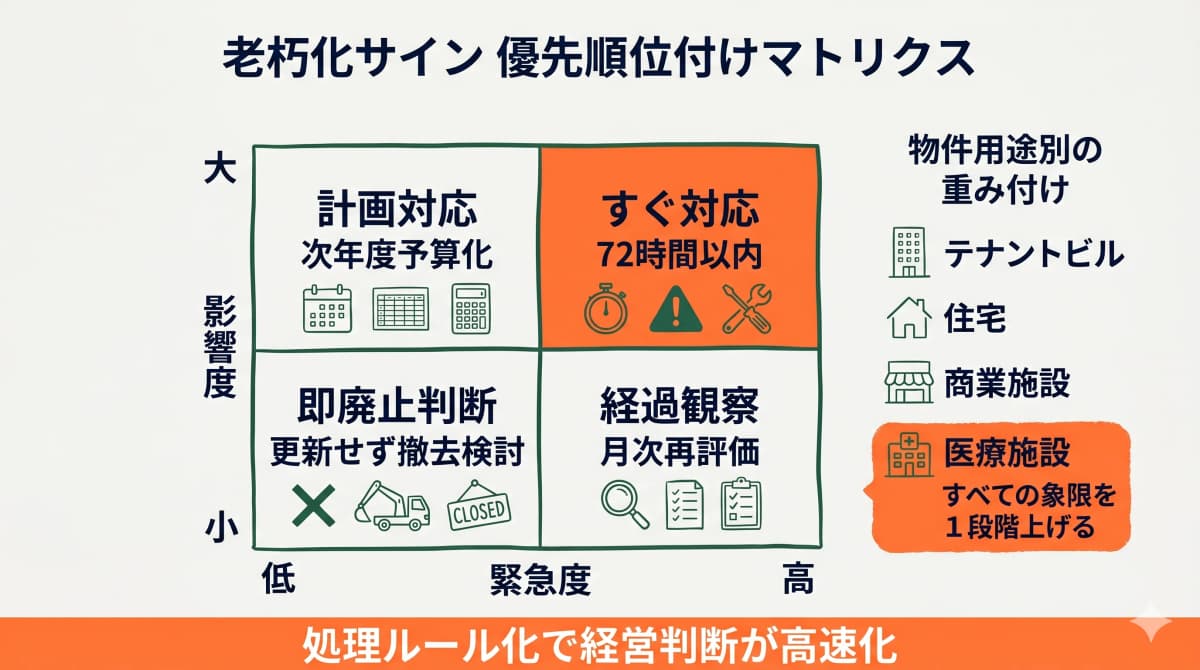

老朽化サインの緊急度×影響度4象限マトリクス図
老朽化サインの緊急度×影響度4象限マトリクス図

5部位×3段階で検知された老朽化サインを、緊急度×影響度の4象限で優先順位付けします。

4象限図解で「すぐ対応」「計画対応」「経過観察」「即廃止判断」を分ける

象限緊急度影響度対応
第1象限すぐ対応(72時間以内)
第2象限計画対応(次年度予算化)
第3象限経過観察(月次再評価)
第4象限即廃止判断(更新せず撤去検討)

第1象限は即時対応、第2象限は次年度予算化、第3象限は月次再評価、第4象限は撤去判断という処理ルールにすると、経営判断が早くなります。

物件の用途(テナントビル・住宅・商業施設)で重みを変える

同じ老朽化サインでも、物件用途で影響度が変わります。

物件用途重み付け方針
テナントビル営業停止リスクが直撃するため、給排水・電気の緊急度を重視
住宅居住性能(給湯・水回り)の継続性を重視
商業施設売上機会損失が大きいため、ピーク時の冗長性を重視
医療施設法令要件と人命影響で、すべての象限を1段階上げる

日常巡回点検データを長期修繕計画に接続する

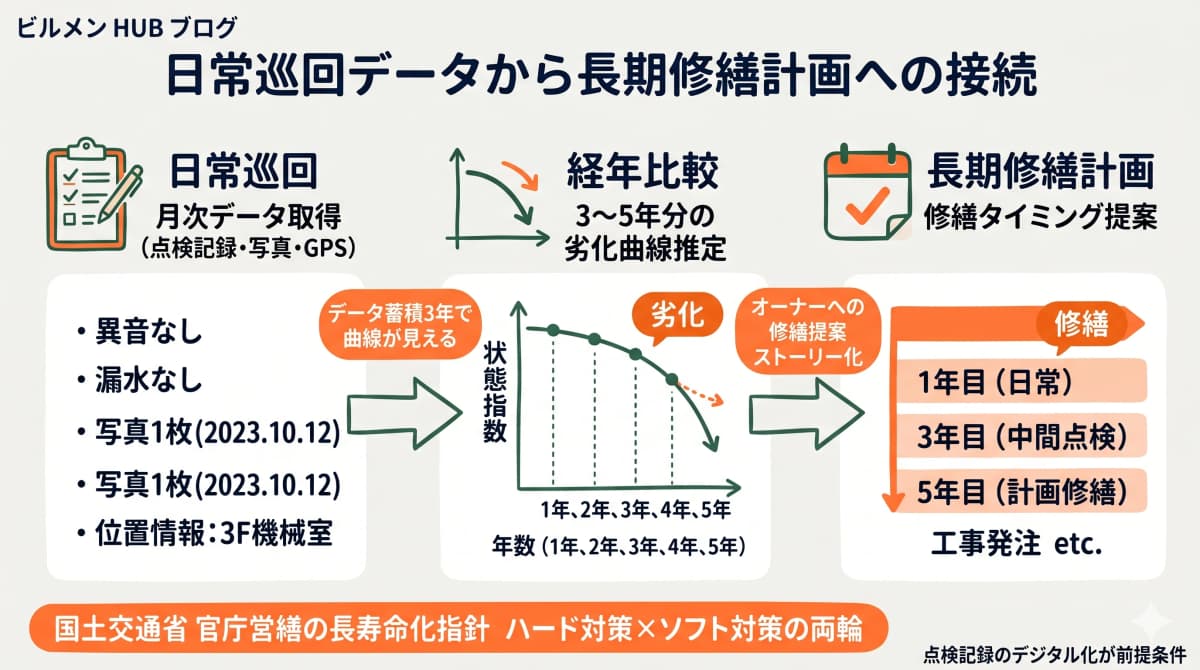

日常巡回データから長期修繕計画への接続フロー図
日常巡回データから長期修繕計画への接続フロー図

設備老朽化対応の最も重要な仕組みが、日常巡回点検データを長期修繕計画(10〜30年スパン)に接続することです。

点検記録の「経年データ蓄積」がない問題

紙運用の巡回点検記録は、ファイリングされても検索性が低く、経年比較ができません。3か月前と今月の比較すら困難なため、長期修繕計画の根拠データになりません。デジタル化の進め方はビル巡回点検を効率化する5段階で扱っています。

蓄積データから劣化曲線を推定する

3年分の点検データが蓄積されると、各設備の劣化曲線が推定可能になります。「絶縁抵抗値が年5%ずつ低下」「冷暖房効率が年3%低下」といった定量的な劣化トレンドを根拠に、修繕タイミングをオーナーに提案できます。

ビルメンHUBの現場記録機能は、点検データ・写真・物件・担当者を時系列で蓄積し、経年比較・劣化トレンドの可視化に活用できます。長期修繕計画の根拠データとしての価値が高まります。

国交省 官庁営繕の長寿命化指針の援用

国土交通省 官庁営繕は、官庁施設の長寿命化のための検討内容を公表しており、建築物の長寿命化技術として「ハード対策(更新工事)」と「ソフト対策(適切な維持管理)」の両輪を提示しています。中小ビルメンが管理する民間物件でも、この枠組みは応用可能です。

30年超物件で見直すべき3つのテーマ

30年を超えた物件では、個別設備の修繕判断に加えて、構造全体の見直しが必要になります。

設備更新 vs 修繕の判断軸(残存価値×更新コスト)

設備の残存価値と更新コストを比較し、「修繕しても3〜5年以内に再更新が必要なら、今のうちに更新」という判断基準を持ちます。

判断基準修繕推奨更新推奨
残存耐用年数5年以上3年未満
修繕費/更新費比率30%以下50%以上
故障頻度年1回以下年2回以上

法定点検の記録継続性

30年超物件では、過去の法定点検記録の継続的蓄積が極めて重要です。法定点検記録の体系はビルの法定点検一覧を参照してください。

オーナーへの修繕提案ストーリー化

オーナーに修繕投資を判断してもらうには、(1)現状サインのデータ、(2)放置した場合のリスク試算、(3)修繕実施した場合の効果試算の3点をストーリー化した提案が必要です。データなしの感覚的な提案では稟議が通りません。

ビルメン会社が老朽化対応で果たす3つの役割

老朽化対応におけるビルメン会社の付加価値は、単なる作業実施ではなく、(1)異常検知の最前線、(2)中立アドバイザー、(3)専門工事会社とのハブの3つです。

異常検知の最前線として

オーナーは物件に常駐していません。日々の異常検知ができるのは、現場で稼働するビルメン会社だけです。この役割を果たすことで、契約継続性と単価交渉力が高まります。

オーナーへの中立アドバイザーとして

オーナーは設備の専門家ではないため、修繕/更新判断の助言を求めています。中立的なデータに基づくアドバイスができるビルメン会社は、長期パートナーとして選ばれます。

専門工事会社とのハブとして

実際の更新工事は専門工事会社が行いますが、複数の専門会社を取りまとめるハブ役をビルメン会社が担うと、オーナーの工事マネジメント負担が軽減されます。

よくある質問

Q1. 老朽化サインの初期兆候はどの頻度で確認すべきですか?

巡回点検の頻度に合わせるのが基本ですが、給排水・電気・消防は最低でも月次、空調・昇降機は週次〜月次が現実的です。重要物件はさらに高頻度にします。

Q2. 長期修繕計画の作成は誰の責任ですか?

法的責任はオーナーですが、データ提供・素案作成はビルメン会社の付加価値領域です。データを伴った素案を提示できる会社が、長期契約を勝ち取ります。

Q3. 設備更新の提案がオーナーに通らない場合の対応は?

データ不足が原因のことが多いです。「過去3年の故障履歴」「同等物件の更新コスト」「放置リスクの定量試算」の3点セットで再提案します。

Q4. 30年超物件でも更新を見送って修繕継続するケースはありますか?

物件売却予定、用途変更予定、テナント退去予定の場合は更新を見送る判断もあります。オーナーの中長期計画を聞き取ったうえで判断します。

Q5. 点検データの蓄積期間はどのくらい必要ですか?

劣化曲線の推定には最低3年、信頼性のある予測には5年が目安です。今からデジタル化を始めれば、5年後に長期修繕計画の根拠データが揃います。

まとめ

老朽化したビル設備の管理は、(1)5部位×3段階の老朽化サイン早見表、(2)緊急度×影響度の4象限マトリクス、(3)日常巡回データの長期修繕計画への接続、の3つを仕組みとして実装する経営テーマです。30年超物件では、ビルメン会社が異常検知の最前線・中立アドバイザー・専門工事ハブの3役を果たすことで、契約継続性と単価交渉力が高まります。点検データの蓄積は今日から始めて5年後に効きます。


点検データを長期修繕計画の資産に変える
